运管公司聊城维管段更换接触线施工收官

字数:666 2024年05月10日 生产经营

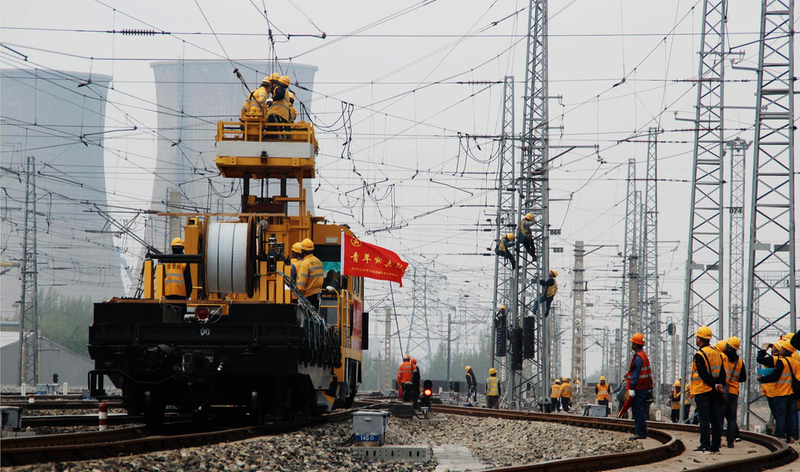

作业现场热火朝天

  近日,运管公司济南维管处聊城维管段进行了邯济线茌平站12、14股道更换接触线施工,此次施工组织精兵强将120余人,更换接触线2.676条公里。
  由于本次施工参与人员多,设备质量要求高,聊城维管段统筹资源,协同安排,加强组织,从现场调查、方案制定、工料具准备、人员安排、作业流程、技术标准、安全措施、后勤保障等方面科学谋划,制定施工方案,卡控施工质量、保证施工安全。
  为确保此次施工顺利进行,聊城维管段成立“党员先锋队”和“青年突击队”,充分发挥党员先锋模范带头作用和团员青年挺膺担当、冲锋在前的生力军作用。形成党政工团“密切配合、齐抓共管、协调统一”的组织氛围,发挥群团凝心聚力作用,推动形成“党建+”工作新格局。
  施工期间领导人员亲自部署,科室管理人员履职尽责,技术标准严格落实,安全措施卡控到位,废旧物资回收及时,后勤保障服务有力,全过程把控好关键环节,保证工程按计划顺利进行。
  “可以开始作业!”随着施工负责人一声令下,接触网轨道作业车以每小时5公里的速度匀速前进,线盘滚动,起锚、放线、落锚等施工工序一气呵成,在作业车组及施工人员默契配合下,采用“2+N”的形式开展作业,即2台轨道作业车+多组人工梯车协同作业,接触线架设有序推进。
  在接触线更换完毕后,作业人员对各部数据进行测量、调整,竭力保证高质量、高标准地完成每一个关键点。此次施工作业进一步提高邯济铁路牵引供电的稳定性,全力满足列车运行中的弓网相关技术数据要求,为列车安全运行提供可靠的牵引供电技术保障,按下了聊城维管段2024年发展“加速键”,为运管公司高质量发展注入强劲动力。 刘朝晖
