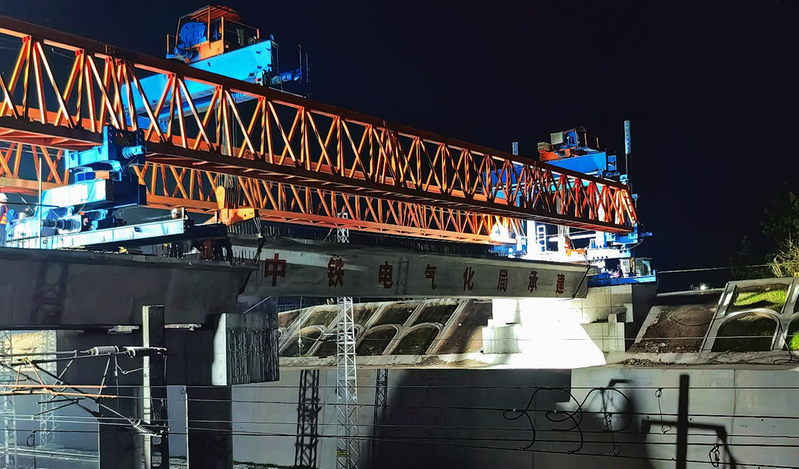

茶亭站施工现场 程相朋 摄 11月17日,三公司承建的江西省上饶市新投发电专用线项目取得重大突破:茶亭站接触网工程关键工序——软横跨安装与项目控制性工程——上跨铁路立交桥全线架梁合龙同日告捷,为后续工程全面推进奠定了基础。
在茶亭站施工现场,项目团队在仅有的3小时“天窗点”内,高效完成了2处既有软横跨的拆除与新软横跨的精准安装。施工前期,团队通过精细化测量与严谨计算,确保了数据精准;预制阶段,对每个零部件进行严格把关。整个安装过程组织有序、衔接紧密,新软横跨各项技术指标均达到优良标准,为站内接触网系统提供了可靠的结构支撑。
上跨立交桥施工是上饶新投发电专用线项目的“咽喉”工程。新建桥梁需上跨三条既有铁路线,且桥位紧邻110千伏安高压线,施工难度与安全风险极高。项目团队针对各项风险源编制了箱梁吊装、恶劣天气特种设备防倾覆等专项方案。在架梁过程中实施全过程严密监控,并安排专人沿途疏导,确保了长达37公里的运梁通道安全畅通,最终实现了所有梁片安全、精准就位。
两大关键工序的完成,充分展现了项目团队卓越的专业能力和攻坚克难的协作精神。下一步,项目部将以此为契机,全面掀起站改施工攻坚热潮,全力推动上饶发电专用线早日建成投运。 曹文斌 周文晴
